17 Nov 2017

Ile-de-France , Paris , SNCF , Vinci , Eole

Eole : la gare naît sous le Cnit

© FD

Mis à jour le 20 novembre 2017

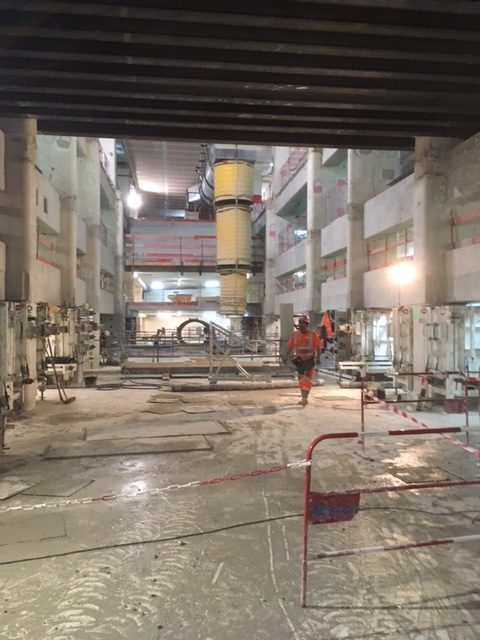

Le chantier Eole a fait parler de lui à cause du malheureux – et sérieux – incident survenu porte Maillot. Mais, pendant ce temps, les travaux de la future gare de La Défense se poursuivent. Jean-Marie Duthilleul en est l’architecte, et l’on parle de « gare cathédrale ». Mais une cathédrale souterraine, qui doit être édifiée sous le plus ancien et le plus beau bâtiment de La Défense : le Cnit. La phase en cours consiste à reprendre les fondations, non du Cnit lui-même, mais des immeubles de commerces et de bureaux construits sous la voûte de béton. Soit la bagatelle de 75 000 tonnes. Ils reposent aujourd’hui sur 119 poteaux. Le travail effectué depuis l’un des niveaux de parking, consiste à transférer provisoirement sur des micropieux plantés dans un sous-sol d’excellente qualité la charge reposant sur les poteaux. A ce niveau du parking sera construite la dalle de béton constituant le toit de la future gare, qui lui-même reposera sur 61 énormes piliers – les piliers de la cathédrale. Dans la nuit du 18 au 19 octobre, la charge de deux des poteaux a été reprise avec succès. Ce sera sans doute l’une des phases les plus spectaculaires de cet énorme chantier. Chantier conduit grâce à une faille ménagée dans les souterrains du Cnit. Après la phase de travaux, la faille aura un nouveau destin et sera l’un des accès à la gare.
Le chantier, dont la visite était organisée par l’Aftes, l’Association française des tunnels et de l’espace souterrain, est effectué par le groupement E-Def, Eole La Défense, avec Vinci (mandataire) et Spie-Batignolles, le groupement Setec, Egis, Agence Duthilleul étant maître d’œuvre. Le lot comporte aussi l’avant-gare, en tunnel d’abord monotube en venant de la porte Maillot, puis bitube sous la Défense, où la gare aura de ce fait un quai central. La ligne sortira de la Défense en tranchée couverte puis tranchée ouverte, en direction de la troisième nouvelle gare d’Eole, Nanterre-La Folie, gare aérienne où la ligne nouvelle rejoint les anciennes infrastructures ferroviaires. Plus de 500 personnes s’affairent aujourd’hui dans le chantier, « 369 compagnons, 159 encadrants, sans compter la maîtrise d’œuvre », précise Guillaume Le Réveillé, chef de projet pour le groupement de génie civil. Un chantier compliqué, de 61 mois, mené avec des méthodes classiques, sans tunnelier. Pour un linéaire de 1,5 km (800 mètres de galeries, 100 m de gare, 550 m de tranchée) nécessitant, tout compris, le creusement de 2,8 km de galeries. Et un marché d’environ 600 millions d’euros, sur un total en génie civil de 1,8 milliard pour le tronçon central. Et de 3,7 milliards d’euros pour tout le projet de prolongement d’Eole.
