Pas simple d’interrompre le RER A qui transporte chaque jour 1,2 million de voyageurs. La RATP profite de la période de la Toussaint pour réaliser l’une des dernières grosses opérations de ripage en gare de Noisy-Champs. Un chantier qui s’inscrit dans le cadre des travaux de la ligne 15 du Grand Paris Express dont deux tunneliers sont déjà à l’œuvre. Le RER est donc interrompu du 27 octobre au 1er novembre entre Noisy-le-Grand-Mont-d’Est et Torcy, exploité en deux branches distinctes avec trois gares fermées. 120 bus de substitution sont engagés durant cette période. Ces moyens exceptionnels ont permis la mise en place d’un élément préfabriqué en remplacement d’une partie de la gare du RER. Avec ses 46 m de long, 20 m de large et 10 m de haut, le tout pour un poids de 7 300 tonnes, l’ouvrage est l’un des plus importants ripé sur le Grand Paris Express. Sa mise en place permettra de construire les gares des lignes 15 et 16 en contrebas. À terme, il sera surplombé d’une nouvelle gare commune au RER A et aux lignes 15 et 16. La ligne A se situera au niveau – 1 surplombant la 15 au niveau – 2 et la 16 au niveau – 3.

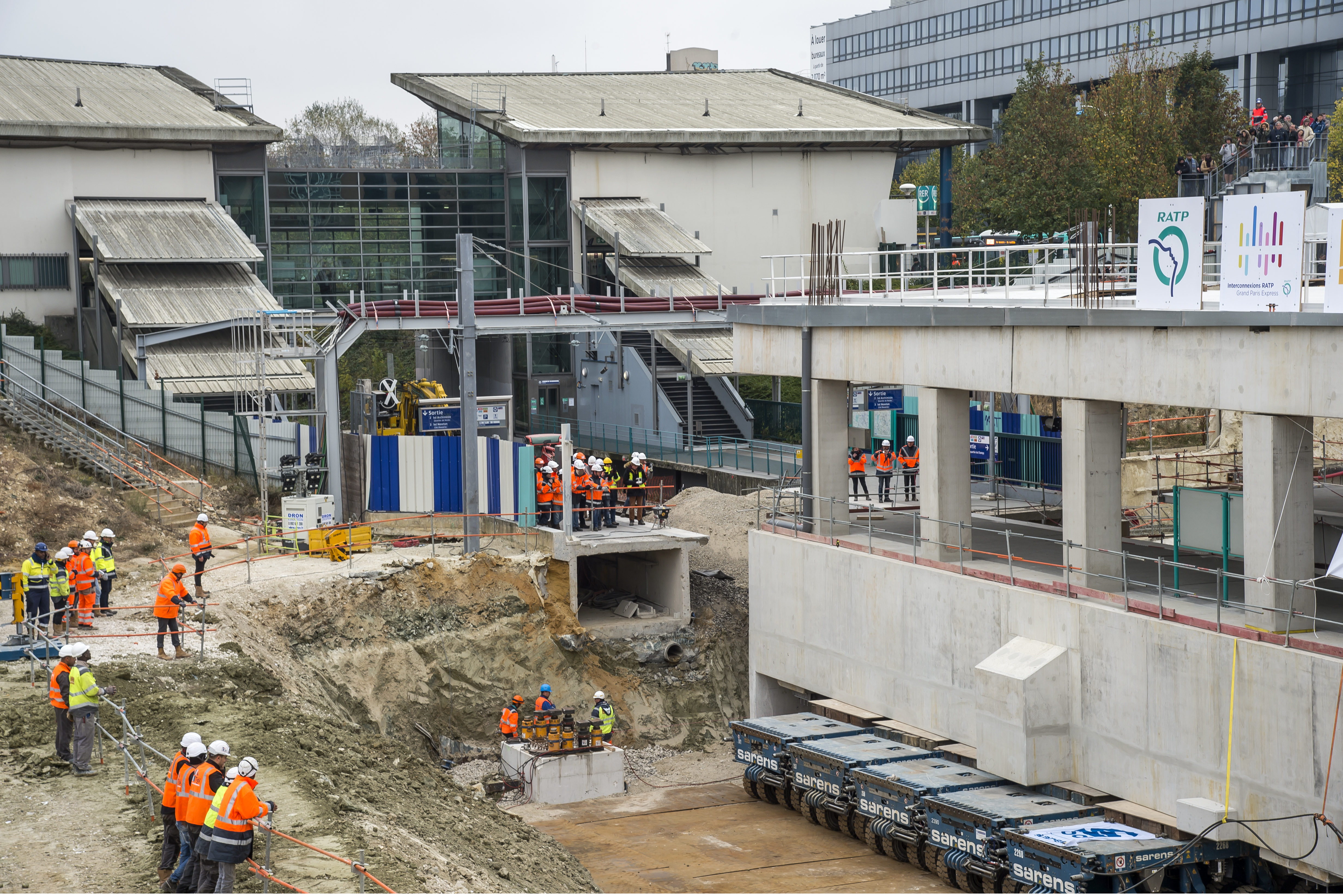

Durant plusieurs mois, l’élément a été construit en bordure des voies. Dès le samedi 26 octobre à la fin de service, les travaux ont commencé par la découpe des quais, des rails et des caténaires pour excaver l’emplacement du nouvel ouvrage sur une cinquantaine de mètres. Plus qu’un ripage ordinaire, l’élément a été glissé à son emplacement, reposant sur des chariots automoteurs Kamag commandés à distance. Il aura fallu 50 Kamag déployés sur dix rangées de cinq (totalisant 190 essieux) pour déplacer le coffre de béton. Au préalable, des plaques de métal avaient été installées sur le parcours des chariots pour faciliter leur mouvement. Le lundi 29 à 10 h, tout était prêt pour commencer le déplacement de l’ouvrage.
Grâce à cette méthode de chariots mobiles, il n’aura fallu qu’un peu plus d’une heure pour achever les opérations et à 11 h 15 l’ouvrage était en place. Ensuite, c’est une course contre la montre qui s’est engagée pour rétablir la ligne au plus vite. Réajuster les quais, reposer et souder la voie, raccorder la caténaire et rétablir les circuits électriques, tout doit être impérativement achevé jeudi pour les premiers essais de circulation. La reprise du service est prévue vendredi 2 novembre à 5 heures.
Philippe-Enrico ATTAL
